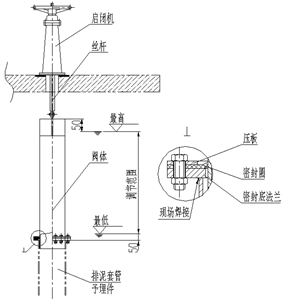

套筒排泥閥主要由閥體、密封底法蘭、密封圈、壓板、絲桿、啟閉機等構成如圖所示:
本產品在廠內組裝調試好后散件供貨(其中啟閉機和絲桿是選擇性供貨)。
一、套筒排泥閥安裝前的準備:
1、檢查預留洞口符合土建尺寸要求,洞口軸心鉛垂度允差<20mm。
2、安裝排泥閥運輸過程中的變形及損傷, 要進行全面的檢查和修整。未安裝前必須堅直放置,防止滑閥變形影響止水效果,同時絲桿以及聯接桿不可受力彎曲。
二、套筒排泥閥安裝與調試:
1、按照?qǐng)D紙調節范圍尺寸復核排泥套筒上口位置標高,切割去多余部分并打磨上緣平齊。
2、將密封底法蘭放置在排泥套筒上沿,本法蘭中心需要與排泥套筒中心鉛垂線重合,允差<1/500,同時需要調校法蘭上平面確保水平。
3、按圖要求焊接密封底法蘭,焊接必須控制小電流施工,不得使密封法蘭扭曲變形。
4、安裝啟閉裝置,將絲桿穿入啟閉機,注意使啟閉機中心、絲桿軸心、套筒閥的中心必須在一條鉛垂線上。
5、調整絲桿中心后,將啟閉機底板與預埋鋼板焊固。
6、在排泥閥的安裝過程中,應對法蘭密封面做好保護,不得損壞。
7、依次套上密封圈和壓板緊固螺栓鎖緊密封圈。
三、套筒排泥閥使用與維護:
1、使用手動啟閉機時,要用力均勻,不要在關閉時用力過猛以防損傷橡膠密封面。
2、要定時給絲桿及啟閉機加潤滑油脂。
3、每年需對排泥閥作一次油漆、防腐處理。
4、不要頻繁啟閉排泥閥。
5、對于啟閉機的使用與維護參見其說明書。
